現場吹付法枠工

MAX 鉄筋結束機を法枠で使ってみる!その3

皆さんこんにちは。

エンタです。

先日のMAX 鉄筋結束機シリーズその3です。

その1、その2を見逃していると分かりにくいので下記へどうぞ。

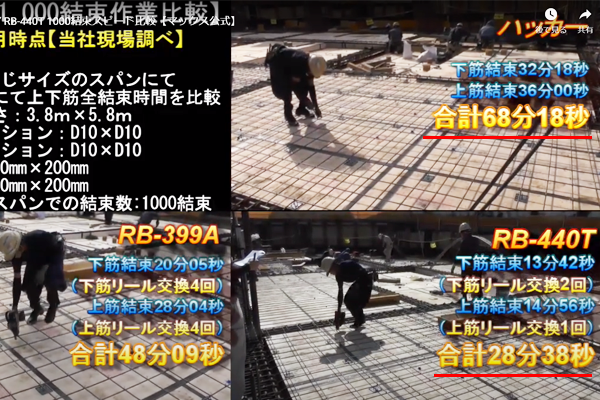

その1での映像の中に1000結束あたりの時間が表示されていました。

結束早さ

これを信用したとして(法枠はもう少し効率が落ちるます)計算していきます。

その2で説明したように、結束箇所は全部で24,521箇所

上記は1,000結束当りの時間です。



単純に割ってみます。

24,521箇所÷1,000箇所=24.521倍

倍率と時間をかけてみます。

結束経過時間

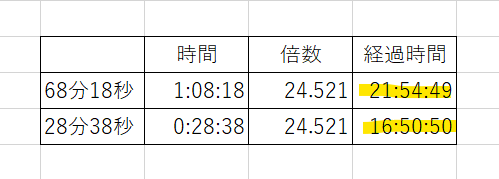

とりあえずエクセルで計算してみました。

上段がハッカー:68分18秒×24.521倍=21時間54分49秒

下段がMAX結束機:28分38秒×24.521倍=16時間50分50秒



1日の作業時間が8時間だった場合、ハッカーは約3日。

結束機は約2日です。

法面工の1日当たりの設計単価(令和2年3月愛知県)27,600円/日



ザックリですが、1000m2当りで約30,000円弱のコストは下がります。

と言っても、材料費のことを考えると恐らくですが、若干のコストダウンですね。

1年程度の単位で見たら年間に12万~程度のコストダウンですにつながるような気がします。



なんでもそうですが、安全で早いに越したことはないのでオススメです。(ちょっと高いけどw)

弊社ではとりあえず2個ほど購入して試してみたいと思います。

そして、少しでも楽が出来ると仕事もはかどるので結果儲けにつながるんですw



それではまた。

※個人的な主観で、あくまでも概算です。これが全てではありません。
(ツッコまれても困りますが、計算間違いはツッコんで下さいw)


【必見】オススメ記事

クリップスペーサー 1

皆さんこんにちは。 エンタです。 最近ですが、クリップスペーサーのお問い合わせが増えております。 で、ココでQ&Aを作りましたので、ご確認ください。 その他に何か気になる事がありましたらご質問 ...

ボルトスケール 2

皆さんこんにちは。 エンタです。 台風どうでしょうか? 大丈夫でしたか??まだまだお気を付け下さい。 山はすでに降雨で飽和状態です。 ここ数日は非常に危険な状態なので十分に管理して下さい。 私は今夜、 ...

ボルトスケール・クリップスペーサー販売店 3

ボルトスケール・クリップスペーサー・ 緑化スペーサーお問い合わせ、販売店は下記となります。 ボルトスケール専用箱 クリップスペーサー     ボルトスケールのブログ ボルトスケール ...

クリップスペーサー D51 4

皆さんこんにちは。 エンタです。 今回は問い合わせの多いクリップスペーサー®に付いてです。 元々は鉄筋挿入工のスペーサーという事で作成されたクリップスペーサー®です。 削孔位置もほぼ正確に削孔してもス ...

-現場吹付法枠工
-, , , , , , ,

© 2024 新エンタの法面管理塾
