法面工事における現場打吹付法枠工の施工順序(その5)

皆さんこんにちは。

エンタです。

法面工事における現場打吹付法枠工の施工順序(その1)

法面工事における現場打吹付法枠工の施工順序(その2)

法面工事における現場打吹付法枠工の施工順序(その3)

法面工事における現場打吹付法枠工の施工順序(その4)

GWも終わり徐々に本格的に仕事モードですね^^

とにかく熱中症と怪我に気を付けて行きましょう!

法枠吹付工

今回も先日の続きです!

プラントで製造されるモルタルは、1:4モルタルと言います。

1:セメント

4:砂

モルタル吹付(1:4)

セメント420kg

砂1680kg(1.24m3)

これが標準示方配合と言います。

最近では仕様書にもこう言った事も書かれなくなって来ていますね。

モルタル吹付工における砂の1.24m3?って(配合について)

この基準を使用して、現場配合します。

現場配合でセメントはJIS規格で量なども決まっていますが、

砂は水分が含まれていたり比重が地域によって変わります。

その為、砂の水分を測定しその差分を加水する水から足したり引いたりします。

(細骨材の表面水率試験 JIS A 1111)

それを1:4モルタルとして法枠に吹付ますw

このモルタルはJIS規格のモルタルではありません。

吹付機

話しはそれますが、JIS規格の製品を加工したモノはJIS規格から外れますw(勘違いしている方いるので)

これを吹付して法枠が完成します。

しかし、ここで問題が!

完成写真がないwww

今までの経過は沢山有ったんですが、肝心の完成写真が・・・・

なにせ古い写真なのでどこに行ったかも分からないので。。。

他の現場の施工前と完成を載せておきます。

法枠工 施工前

施工前です。

ラス張り完了

ラス張り完了と、法枠の芯出しが終わった状態です。

この現場は施工中に一旦崩れて設計変更がありました。

法面崩壊

ここからグラウンドアンカー工で上部を止め、下部はラス張りから再設置を行い法枠工!

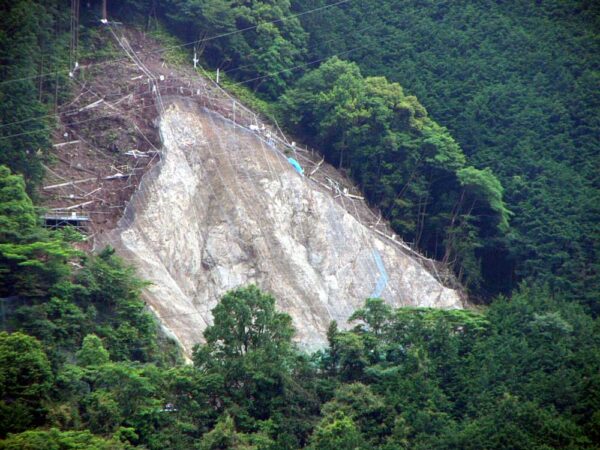

法枠工 芯出し

上部のグラウンドアンカー工は終わっており、下部は法枠の芯出しが終了しております。

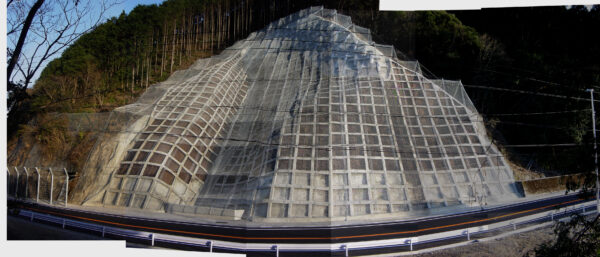

法枠工 完成

こんな感じです^^

法枠工 完成

昔はアナログ写真を重ねて撮影し、それを良い所で切ってつなげる技術がありました。

それをデジタルで応用しその当時使っていました。確かこれはフォトショップで加工したと思います。

と言う事で、今回は現場吹付法枠工の出来るまで、施工手順でした。

次回は枠内も説明したいと思います。

それではまた。

ちなみに、現場の修正配合やその他法枠に関する資料は弊社HPからダウンロード可能です。

塩田開発株式会社

【必見】オススメ記事

クリップスペーサー 1

皆さんこんにちは。 エンタです。 最近ですが、クリップスペーサーのお問い合わせが増えております。 で、ココでQ&Aを作りましたので、ご確認ください。 その他に何か気になる事がありましたらご質問 ...

ボルトスケール 2

皆さんこんにちは。 エンタです。 台風どうでしょうか? 大丈夫でしたか??まだまだお気を付け下さい。 山はすでに降雨で飽和状態です。 ここ数日は非常に危険な状態なので十分に管理して下さい。 私は今夜、 ...

ボルトスケール・クリップスペーサー販売店 3

ボルトスケール・クリップスペーサー・ 緑化スペーサーお問い合わせ、販売店は下記となります。 ボルトスケール専用箱 クリップスペーサー     ボルトスケールのブログ ボルトスケール ...

クリップスペーサー D51 4

皆さんこんにちは。 エンタです。 今回は問い合わせの多いクリップスペーサー®に付いてです。 元々は鉄筋挿入工のスペーサーという事で作成されたクリップスペーサー®です。 削孔位置もほぼ正確に削孔してもス ...

-現場吹付法枠工
-, , , ,

© 2024 新エンタの法面管理塾
