梅雨時期の工程管理は難しい

皆さんこんにちは。

エンタです。

雨で現場がドンドン遅れています。

皆さんの現場はどうですか?

はやり土工事が絡む工事ではどうしてもそうなりがちですよね。

土木の日

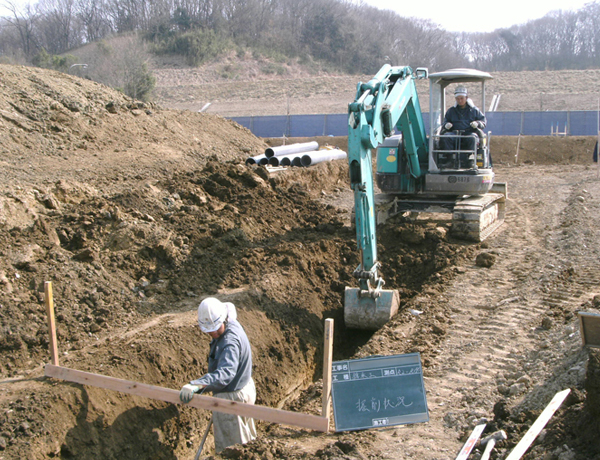

法面の土工事ではやはり片切り掘削等になって来るのですが、雨の日にへたに掘削すると崩壊したりします。

また、土砂の運搬で泥を引張ってダンプが通った道路を洗うはめになりますw

そう言う苦労や手間を思えば施工しない方が良いわけです。



が、しわ寄せは法面屋に大体が来ますよね。

それがツラい!

恐らく監督はそれを工程を見ながら戦々恐々としているんでしょうねw



しかしながら、こうなった以上はやるしかないので、どこで時間を短縮するかを考えてきましょう。

例えば法枠工。

組立で何人で組み立てられるか!?

ここで短縮出来るかどうかが決まります。



鉄筋挿入工だと

頭部処理を後ろからやってこれるか?

2台施工出来るか?(範囲が狭いと厳しい)

アンカー工も同じですね。

後は足場の組立解体。



ロープ工(P式やロックネット)はアンカーの削孔がどれだけ早いか等ですよね。

各工種ごとに急所があります。

この工種はどんだけ頑張ってもそんなに変わらない。

だからそれ以外を早くしようとか。

最悪は1日1時間残業しかなくなってきます。

しかし、これからの暑い季節は朝一以外はしんどくなります。



それも含めて監督は工程管理を考えて行く必要がありますね。

こんな長雨の時期の工程管理はホント大変です。

元請けも下請もイライラしがちだと思いますが、最悪は長雨の関係で工期延長も視野に入れるしか。。。?

まぁ梅雨もそのうち終わるので晴れるまで待ちましょう!としか言いようが有りませんけどw



しかし、うちのモルタル吹付現場や、法枠工は工期が危機的な感じでヤバイですねwww

アンカー系は雨関係無いのですが、今度は長雨で崩壊の危険性がありますからね~

監督は難しい判断です



それではまた。


【必見】オススメ記事

クリップスペーサー 1

皆さんこんにちは。 エンタです。 最近ですが、クリップスペーサーのお問い合わせが増えております。 で、ココでQ&Aを作りましたので、ご確認ください。 その他に何か気になる事がありましたらご質問 ...

ボルトスケール 2

皆さんこんにちは。 エンタです。 台風どうでしょうか? 大丈夫でしたか??まだまだお気を付け下さい。 山はすでに降雨で飽和状態です。 ここ数日は非常に危険な状態なので十分に管理して下さい。 私は今夜、 ...

ボルトスケール・クリップスペーサー販売店 3

ボルトスケール・クリップスペーサー・ 緑化スペーサーお問い合わせ、販売店は下記となります。 ボルトスケール専用箱 クリップスペーサー     ボルトスケールのブログ ボルトスケール ...

クリップスペーサー D51 4

皆さんこんにちは。 エンタです。 今回は問い合わせの多いクリップスペーサー®に付いてです。 元々は鉄筋挿入工のスペーサーという事で作成されたクリップスペーサー®です。 削孔位置もほぼ正確に削孔してもス ...

-施工管理, 工程管理
-, , , ,

© 2024 新エンタの法面管理塾
