その他

4週8休することで、見積の金額は4~6%上げても良い

皆さんこんにちは。

エンタです。

各現場週休二日制にドンドンシフトしていますね。

元請も祭日は別として基本週休二日です。

週休二日制

そこで、我々のお金の話ですw



簡単に書くと土曜日休むと作業効率下がるので出来高下がります。

会社の売上が下がってしまうわけで、

日給月給の人は特にお金が減るので困ると思います。



それを補う為に国としても賃金アップで対応して欲しい所ですが、

売上が上がらなければなんともなりません。

それを積算の補正でなんとかしようと言う感じでしょうか?

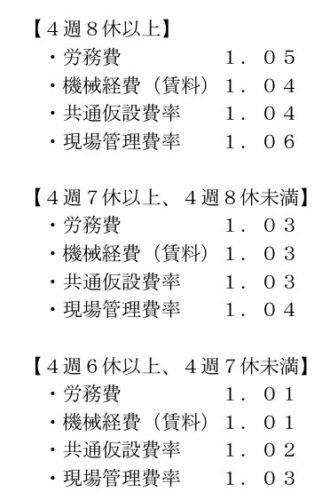

週休二日 経費率

上記表を見ると4週8休で労務費が1.05増しです。



コレはどう言う事かというと、愛知県の法面工労務費単価は28,100円ですコレに1.05を掛けます。

29,050円になります。

1,405円増えました。

ようは4週8休した場合、労務費に当たっては5%増えるという事ですね。

週休二日 経費率

現場が4週8休現場だった場合、全体の労務費×1.05で見積を作って下さい。

そこに機械経費が乗るのであれば、4%増しです。

仮設があれば4%増し

現場管理が有れば6%増し



増し増しの増しです!

(ジロー系ではございませんw)



仮に我々がコレに協力出来ないとか、現場の都合で施工せざるを得ないって事になると

元請が減額対象になります。

だから元請は確実に4週8休を死守しようとするはずです。

だからこそ我々も、それに協力するにはそれだけのお金を頂く必要があるという事です。



計算がちょっとよく分からないって方は、

全部の工事金の合計の最後に4週8休の施工費として、

5%程度乗せておけばイイですw(出来れば中に入れて計算)



それではまた。


【必見】オススメ記事

クリップスペーサー 1

皆さんこんにちは。 エンタです。 最近ですが、クリップスペーサーのお問い合わせが増えております。 で、ココでQ&Aを作りましたので、ご確認ください。 その他に何か気になる事がありましたらご質問 ...

ボルトスケール 2

皆さんこんにちは。 エンタです。 台風どうでしょうか? 大丈夫でしたか??まだまだお気を付け下さい。 山はすでに降雨で飽和状態です。 ここ数日は非常に危険な状態なので十分に管理して下さい。 私は今夜、 ...

ボルトスケール・クリップスペーサー販売店 3

ボルトスケール・クリップスペーサー・ 緑化スペーサーお問い合わせ、販売店は下記となります。 ボルトスケール専用箱 クリップスペーサー     ボルトスケールのブログ ボルトスケール ...

クリップスペーサー D51 4

皆さんこんにちは。 エンタです。 今回は問い合わせの多いクリップスペーサー®に付いてです。 元々は鉄筋挿入工のスペーサーという事で作成されたクリップスペーサー®です。 削孔位置もほぼ正確に削孔してもス ...

-その他
-, , ,

© 2024 新エンタの法面管理塾
